一家制造企业准备扩大产能,需要增加多少一线员工,内部出现了三个答案:生产部门认为需要120人,HR测算42人,IE测算79人。
三个部门都有依据,但采用的口径不同。生产关注订单能不能按时交付,HR参考现有人员和编制,IE按照产品、产线和岗位标准测算。数字相差近三倍,管理层很难直接判断哪个结果更接近实际需要。
类似情况并不少见。新订单来了,生产说缺人,HR发现现有人员还没有用满,财务又担心订单回落后人工成本降不下来。讨论几轮,企业往往先安排加班,实在顶不住再招人。
但人员到底缺多少、缺在哪里、会持续多久,仍然没有算清楚。
01
需要多少人,为什么各部门算得不一样
订单量不能直接换算成人数。
一件产品要经过多道工序,每道工序的作业时间、岗位配置和技能要求都不一样。全厂总人数够,不代表关键工序不缺人;某个班组有人空闲,也不代表这些人可以直接支援其他岗位。
人力需求首先要从生产计划开始。企业可以将按产品、产线和日期拆分的计划,结合工艺路线和工时标准,计算各工序需要完成的工作量:
订单数量 × 各工序标准工时 = 工序需求工时
没有标准工时的企业,也可以根据不同产品在特定产线上的岗位配置,计算标准需求人数。正常量产之外,试产、设备维护、设备异常和计划效率,也会影响最终结果。
这样算出的,是完成生产计划所需的人力。
接下来还要看,计划执行时究竟有多少人可用。
假设某条产线四周后需要100人,企业现在正好有100名员工,并不代表没有人员缺口。未来四周可能有人离职、请假或合同到期;新招员工能否及时到岗、经过培训后能否独立上岗,也存在变化。
因此,可用人力还要考虑班次、缺勤率、离职率、劳务到期、招聘到岗率、培训周期和加班额度。
更重要的是技能。系统里有100个人,不等于这100个人都能承担当前订单需要的工序。企业真正需要比较的是:未来各岗位需要多少合格人力,届时又有多少具备相应技能的员工可以上岗。
把需求和供给按周、产线和岗位展开,人员缺口才会逐渐清楚。
02
缺口算出来后,怎么决定招人、加班还是调人
如果缺口只持续一两周,现有员工又有合规的加班空间,可以先评估加班。
如果缺口集中在个别班次或工序,可以查看相同技能的员工能否跨班组、跨产线支援。多个工厂采用相同工艺时,也可以在条件允许的范围内评估跨厂调配。
如果某类岗位长期缺人,订单需求相对稳定,招聘和培养才更合适。
这些判断不能只看人数。员工是否掌握对应技能、有没有岗位认证、调出后原班组会不会出现新的缺口,都要同时考虑。招聘也要倒推时间:如果招聘需要四周、培训需要八周,第十周出现的缺口就不能等到第九周再处理。
人力规划算清需要多少人,智能排班要进一步落实具体由谁、在什么时间、去哪个岗位完成。
某全球头部手机厂商曾面临人员错配问题:部分产线缺人,其他区域却有人员空闲;跨产线调配时,又难以快速判断员工是否具备相应技能。
企业上线实时考勤、技能管理和智能排班后,生产任务可以进一步拆解到岗位、技能和上岗时段,系统再根据员工技能资质与可用状态提供调度建议。
项目实施后,该企业人员冗余率由24%降至11.8%,人岗匹配率由89%提升至100%,每年节约人力成本约1.2亿元;技能资质的上岗校验也使人为质量事件由25例降至12例。
另一家汽车供应链企业面对的是排班、技能和工时合规叠加的问题。生产计划同步到排班系统后,系统根据技能标签筛选符合要求的员工,并将连续工作天数、特殊人员限制和班组优先级纳入排班规则。
上线盖雅智能排班和实时考勤系统后,企业用工偏差率降低约1.8%,招聘需求减少32%,人效提升3.8%,年度综合节约成本749万元。
这两个案例说明,人员缺口不一定只能靠招聘解决。先看清现有人力在哪里、具备什么技能,再进行排班和内部调配,往往还有优化空间。
了解行业头部企业如何破解人力规划和排班优化难题
03
人员安排之后,如何算清产出和贡献
人力缺口算清、排班落实到人以后,还要回到现场回答两个问题:人员投入是否完成了计划工作量,这些产出又该如何形成个人激励。
生产计划和标准工时反映的是预计工作量,现场实际完成的情况可能有所不同。挣得工时可以提供另一组数据:
挣得工时 = 合格产出数量 × 单件标准工时
它把实际合格产出按照既定标准折算成可比较的“价值工时”,回答的是:按照标准,这批合格产出对应多少工时价值。

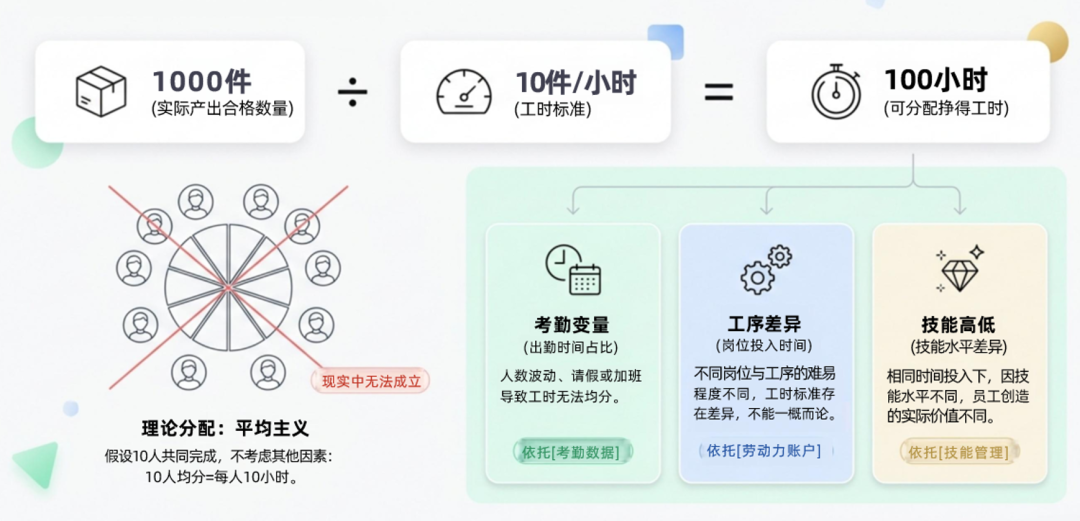

图/挣得工时-按价值贡献分配逻辑
将挣得工时与实际投入工时放在一起,可以观察标准工作量和现场投入之间的差异。差异可能来自人员熟练度、设备异常、物料等待、质量返工,也可能说明原有标准需要调整,不能简单归因于员工效率。
挣得工时也可以作为一线绩效和薪酬激励的计算基础。
如果产出能够准确记录到个人,可以直接计算个人挣得工时;如果由班组共同完成,则先根据合格产出计算班组挣得工时,再根据个人出勤、岗位、技能、工序难度和质量表现形成分配权重:
个人分配工时 = 班组挣得工时 × 个人分配权重 ÷ 参与分配人员权重总和
个人工时薪资 = 个人分配工时 × 工时单价
这样,合格产出决定班组挣得多少价值工时,岗位与个人贡献决定这些工时如何分配。它不是谁填报的工时更多、谁就获得更多收入。
企业也不需要等所有数据准备齐全再开始。有生产计划、产品与产线的岗位配置或工时标准、现有人员和基本出勤数据,就可以先完成第一版测算,后续再逐步加入缺勤、离职、技能、培训、加班和实际产出等参数。
盖雅可以承接生产计划和IE标准,结合HR人员数据计算需求人力与可用人力;通过技能管理确认员工的岗位资质,再由智能排班将人员安排落实到具体班次和岗位。
现场执行阶段,劳动力账户将员工时间归集到相应的工厂、班组、产线、岗位和工单;MES等生产系统提供产量和质量结果,结合标准工时计算挣得工时。对于需要联动激励的企业,还可以继续配置个人分配规则和工时单价,形成可追溯的激励核算依据。
图/盖雅蓝领绩效方案
从人力需求、智能排班,到实际工时、挣得工时和激励核算,最终都要回答同一个问题:人员投入有没有转化为有效产出。看清投入、产出和回报之间的关系,企业才有可能持续改善人效。
选型必看
2026WFM系统选型:除了价格,CIO更应关注的5个“隐性指标”
EHR系统里的“薪酬核算准确率100%”,并不代表发出的工资真实可信
盖雅人效数字化套件
优化人力配置
减少工时浪费
提升员工动能
改善用工结构
AI智能体
消费品 & 食品
制造业
连锁零售
仓储物流 & 地产物业 & 轨交 & 医疗
行业方案
热门专题
